TOP-1.2.1-16-VE1-2017-0006


Projekt Kronológia



Projekt kezdete – 2018.02.27 Eredeti támogatási szerződés aláírása

Tervező kiválasztása két körös pályáztatással sikerült, első körben érvénytelen volt az ajánlattétel.

Tervezővel – Pomsár és Társai Építész Iroda Kft – 2018. november 8-án került megkötésre a tervezői szerződés.

A tervezési szerződés határidők tekintetében többször módosult, mert a leszállított és első körben engedélyezett terv a rendelkezésre álló forrásokhoz képest jóval drágább volt. Azonos műszaki tartalom mellett, de az épület méreteinek csökkentésével új terv készült, mely 2019. március 14-én vált véglegessé. Az útépítési engedély később 2019. június 14-én kelt és 15 napra vált jogerőssé.

A közbeszerzési szakértő kiválasztása után 2019. június végén elindult a közbeszerzési eljárás a strand épületének, parkolók és zöldterület kivitelezőjének kiválasztására.

A közbeszerzés eredményes volt. Örvényes Község Önkormányzatának 122/2019.(XI.27.) határozata alapján a nyertes ajánlattevő a NBU Építőipari Kft. lett. (határozat)

A kivitelezési szerződés megkötésére 2020. január 3-án került sor.

A munkaterület átadása 2020. január 17-én volt. (munkaterület átadási jegyzőkönyv)

A megkötött Támogatási Szerződés módosítását kétszer kezdeményezte Örvényes Község Önkormányzata, melyet Támogató (Irányító Hatóság vagy nevében eljáró Közreműködő szervezet) elfogadott. A szerződés módosítások során a projekt befejezési határidejének hosszabbítását (2020. november 30.) és mérföldkövek átütemezését, a saját hozzájárulás projektben történő elszámolását kérte az önkormányzat.

A kivitelezés 25 %-os teljesítésére 2020. március 24. került sor.

A kivitelezés 50 %-os teljesítése 2020. április 20.-án volt.

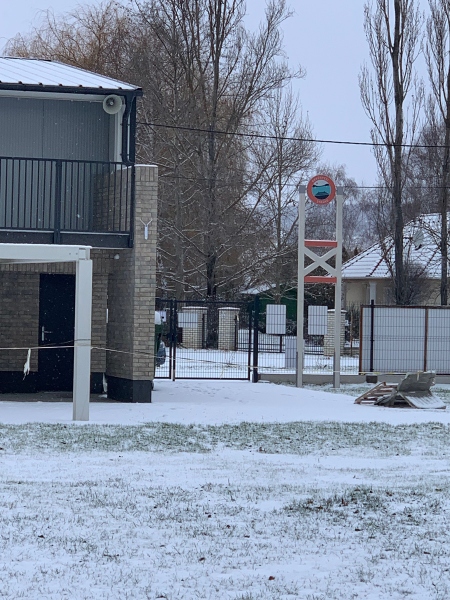

2020.06.09


Tájékoztató
